该预留误差量值,在检查K支架上端筋下缘与预制板上缘的间隙更重要,理论计算值外需再外加3mm作为施工性判定基准。据此原则,若叠合板总厚度取120mm,预制层板厚取60mm,则现浇混凝
叠合板常按现浇层与预制层组合截面设计,按规范要求,预制KT板的表面应制作成凹凸4mm的粗糙面,接合面由预嵌K支架传递二次浇筑混凝土与已凝固混凝土间的剪力值。各层厚度设计需考虑多方面因素。

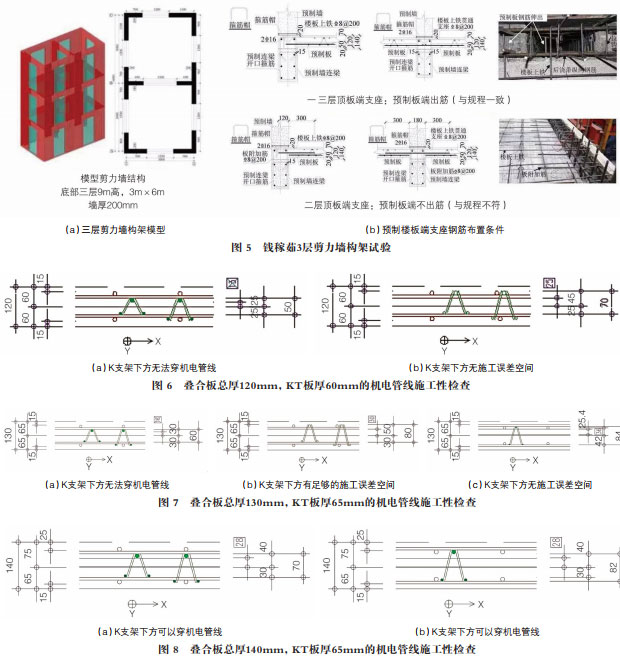

考虑到各施工阶段的强度与变形量、机电配管空间、KT板出筋与预制叠合梁上层筋的排布顺序、预制梁箍筋的型式以及制造与施工误差等因素,根据各施工阶段的强度验算,可依照混凝土的发展强度进行试算与检验。制造与施工误差则与施工单位的经验与质量管控能力有关,但无论如何,仍需预留1~3mm的可能误差。该预留误差量值,在检查K支架上端筋下缘与预制板上缘的间隙更重要,理论计算值外需再外加3mm作为施工性判定基准。据此原则,若叠合板总厚度取120mm,预制层板厚取60mm,则现浇混凝土层板厚为60mm。YI般电力管线的直径为25.4mm,配管的更小净空间应该有28mm才足够。如图6所示,叠合KT板60mm厚现浇层在现场施工时,并无足够的机电配管空间。
如果将叠合板总厚增加10~130mm,预制层板厚取65mm时,仅图7(b)显示净空间为30mm,判定有足够机电施工空间;只是KT板的上层横向钢筋必须穿越K支架上端筋的下方而过,施工上略为不便。当然,预制叠合板厚度若降为60mm时,图7(c)所示的机电施工净空间为30mm,空间虽足够,但须注意60mm厚的叠合板脱模时可能存在开裂风险,按作者以往经验,预制层并不建议设为60mm厚。
如果将叠合板总厚再增加10~140mm时,在预制板厚65mm的条件下,图8(a)与图8(b)均有足够的机电施工空间,叠合板的上层横向钢筋可直接置于K支架上端筋上方,施工非常方便。
由此可见,当叠合板的总厚度为140mm以上时,KT板内的钢筋与机电管路配置就容易很多。因此,从机电穿管需求的角度出发,130mm是更低要求,而140mm的施工性更佳。但是,以上检查并未考虑到KT板出筋与主次梁上层筋的关系,以及机电配管通过预制梁顶后浇层混凝土的冲突状况。
机电配管穿管时,必须遵循YI个重要原则,即垂直K支架方向的管路先排布,平行K支架管路后排布,以避免管路浮突接近楼板表面,造成混凝土超打情况,穿管具体做法如图9所示。机电配管必须在预制梁上层钢筋定位完成后施行,否则配管作业将与预制梁上层钢筋发生冲突。
